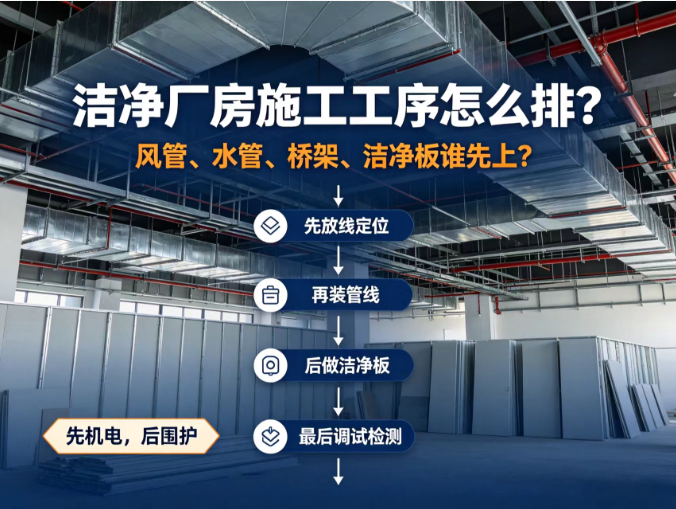

​洁净厂房施工顺序怎么排?一篇讲清楚 !

广东卓为环境科技有限公司官网 人气:0 发表时间:2026-09-28 【小中大】
很多初次建设洁净厂房的客户,对现场施工顺序比较陌生。风管、水管、桥架、洁净板进场先后弄错,极易造成后期返工、板材破损,既耽误工期,还会推高整体造价。净化车间施工遵循“先上后下、先内后外、先机电后围护”的基本原则,整套工序有着成熟的先后逻辑。

第一步,主体建筑验收完成之后,先开展放线定位工作。对标高、轴线、设备点位进行标记,确定风管、给排水工艺水管、电气桥架的走向与安装高度,这一步是所有施工的基础。

第二步,安装风管、水管、桥架,也就是机电管线先行。按照从上往下的顺序,高处先排布通风空调风管,其次铺设电气桥架,再进行工艺水、给排水管道施工。各类管线做好支吊架固定,做好压力测试、检漏工作。管线全部试压合格,保温施工完毕,没有漏水漏风隐患之后,才可以开展围护施工。如果先装洁净板,后期管线作业容易磕碰划伤墙板,打孔开孔也会破坏密闭性能。

第三步,进行洁净板围护安装。吊顶板、墙体彩钢板依次施工,做好拼缝密封处理,各类管线穿过墙板、吊顶的位置,做好封堵密封,保障房间气密性。围护结构完工后,开展门窗、传递窗安装。

第四步,进入内部作业阶段。安装高效过滤器、送风口,地面环氧或者自流平施工。随后进行整体清扫、负压吹扫,把施工产生的粉尘彻底清除。

第五步,系统调试与检测。空调净化系统开机调试,调节风量、压差、温湿度。最后委托第三方机构,检测悬浮粒子、换气次数等各项指标,检测达标,完成竣工验收。

合理有序排布施工工序,可以减少交叉作业带来的损坏,保障洁净厂房密封性能,保障项目平稳交付。
